Связи на диаграмме Ганта

Изменение связей доступно только в актуальной версии.
В неактуальной версии можно только просматривать, редактирование и удаление недоступно.

Добавление связи

Описание действия

Пользователь может связать работы между собой для отображения зависимости их начала и окончания. От одной работы может выходить несколько связей, в одну работу также может входить несколько связей.

Объект-источник — объект, от которого идет связь с другим объектом.
Объект-цель — объект, к которому проведена связь.

Если при настройке связей сроки работы превышают дедлайн вехи/этапа/проекта, отредактируйте сроки работы или дедлайн вехи/этапа/проекта.

Место действия в интерфейсе

Календарная сетка диаграммы Ганта.

Выполнение действия

  1. Для создания связи нажмите на поле работы или наведите курсор на название работы. У начала и конца работы отобразятся кружочки.

  2. Соедините начало или конец работы с началом или концом другой работы в зависимости от типа связи.

    Связь между работами отобразится на диаграмме в виде стрелки.

  3. Нажмите Сохранить на верхней панели управления для актуальной версии. Подробное описание работы с версиями диаграммы приведено в разделе Версии диаграммы Ганта.

При обновлении страницы в рамках версии, если пользователь не сохранил внесенные изменения по связям, они будут сброшены.

Если несколько пользователей работают с одной и той же версией диаграммы и один из них сохраняет ее как актуальную, применяются только его изменения. При последующем сохранении другим пользователем сохраняются только его собственные изменения.

Удаление связи

Чтобы удалить связь, дважды нажмите на линию связи, затем на форме настройки связи нажмите Удалить связь.

При удалении связи для объекта, дубль которого также отображается на диаграмме, связь удаляется только для одного из дублей. Чтобы удаление применилось ко всем дублям, необходимо сохранить текущую версию диаграммы как актуальную и обновить страницу.

Настройка лага связей (задержка и опережение)

Описание действия

При добавлении связи для нее задается лаг по умолчанию 0 дней.

Лаг — временной промежуток между двумя связанными объектами, регулирующий их последовательность выполнения.

На диаграмме Ганта можно задавать лаг (задержку или опережение) для связей между объектами (работами, контрольными точками и ресурсами).

При включении просмотра критического пути установленный лаг учитывается в расчете критического пути.

Опережение (отрицательный лаг) — временной промежуток, который позволяет объекту-цели начаться до завершения объекта-источника, сдвигая ее начало раньше запланированного времени.
Задержка (положительный лаг) — временной промежуток, который должен пройти между завершением объекта-источника и началом объекта-цели, обеспечивая паузу между ними.

Место действия в интерфейсе

Календарная сетка диаграммы Ганта.

Выполнение действия

  1. Дважды нажмите на линию связи.

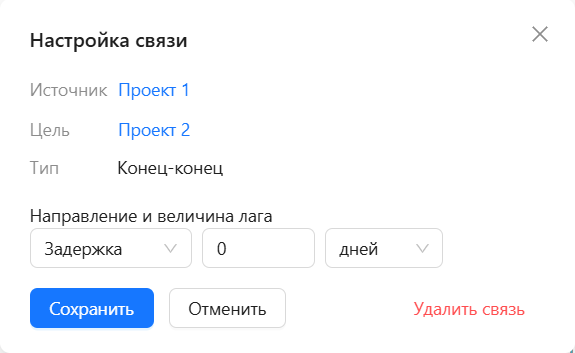

  2. На форме настройки связи заполните поля Направление и величина лага:

    • Выберите: "Задержка" или "Опережение".
    • Укажите величину, максимальное количество символов 6.
    • Выберите единицу времени: "недель", "дней", "часов", "минут".

    Нажмите Сохранить.

  3. Нажмите Сохранить на верхней панели управления.
