Работы на диаграмме Ганта
Табличная область:
Календарная сетка:
- Переход на карточку работы на календарной сетке
- Просмотр и изменение прогресса работы
- Изменение сроков работы на форме редактирования
- Просмотр и изменение прогресса работы
- Изменение сроков работы с сохранением продолжительности
Переход на карточку работы в таблице
Табличная область диаграммы Ганта.
Чтобы перейти на карточку работы, выполните одно из действий:
- в первом столбце нажмите на название работы.
- в строке с названием работы нажмите иконку меню
и выберите Перейти в карточку.
Откроется карточка работы.
Редактирование работы
Табличная область диаграммы Ганта.
Значения атрибутов работы можно редактировать в столбцах.
Чтобы отредактировать значение, нажмите на ячейку работы, измените значение и нажмите клавишу Enter. Изменения будут сохранены в системе.
Атрибуты работ, отображаемые на диаграмме, определяются при настройке табличной области.
Перемещение работ между ресурсами и работами
Табличная область диаграммы Ганта.
В первом столбце можно перемещать вложенные работы между ресурсами и работами. У пользователя должны быть права на редактирование расположения работ.
Чтобы переместить работу, в первом столбце нажмите на строку с названием работы и, не отпуская, перетяните в нужный ресурс или работу.
Правила перемещения:
- Вложенные работы можно перемещать только между родительскими объектами одного класса/типа.
- Связи работы с другими работами сохраняются.
- Дубли работы перемещаются как независимые объекты, каждая запись сохраняет свои параметры и связи.
- Перемещение возможно независимо от того, раскрыт или свернут родительский объект.
- Вложенные работы можно перемещать как на одинаковом уровне вложенности, так и между различными уровнями.
- Работу можно переместить только между разными родительскими ресурсами. При попытке переместить работу внутри одного родителя возникает ошибка.
- Работы можно перемещать в пустой родительский объект.
- Если атрибут связи работы с родительским объектом нередактируемый, то при попытке перемещения возникает ошибка.
Перемещения можно сохранять только в актуальной версии.
Добавление работы
С версии 3.1
Табличная область диаграммы Ганта.
Пользователь может добавлять работы, если выполнена настройка системы.
Добавление возможно:
- только в родительский объект (ресурс или работу).
- на всех уровнях иерархии, доступных пользователю для редактирования.
- как при раскрытых, так и при свернутых родительских объектах.
Чтобы добавить работу, в строке с названием родительского объекта (ресурса) нажмите иконку меню
, выберите работу, на форме добавления заполните поля и нажмите Сохранить.
Новый объект отобразится на выбранном уровне иерархии, вложенный в родительский объект.
Переход на карточку работы на календарной сетке
Календарная сетка диаграммы Ганта.
Чтобы перейти на карточку работы, дважды нажмите на название работы и на форме редактирования объекта нажмите Перейти в карточку работы.
Откроется карточка объекта.

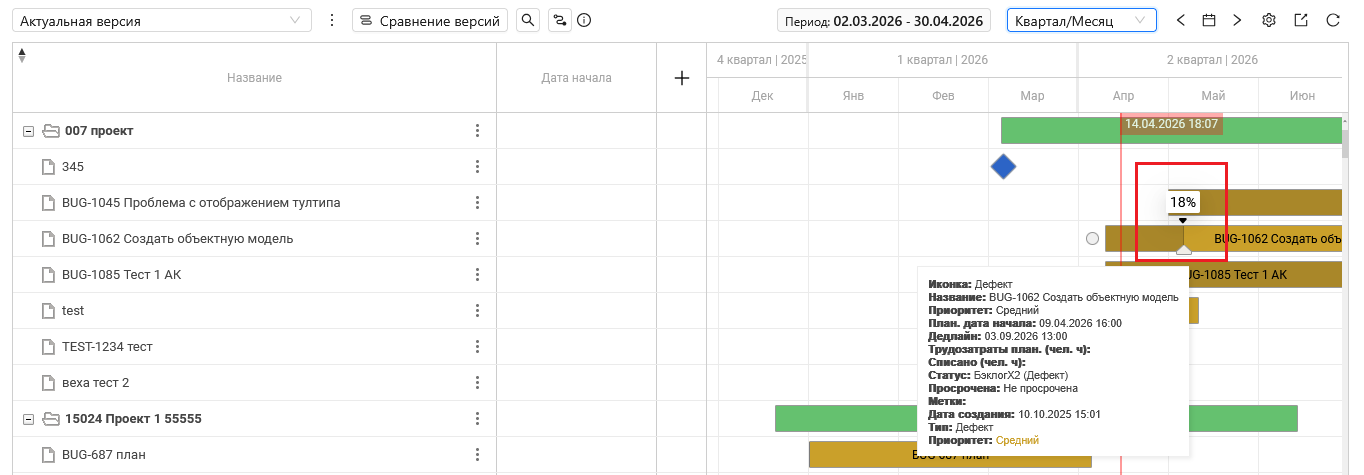

Просмотр и изменение прогресса работы
Календарная сетка диаграммы Ганта.
Просмотр прогресса работы
Процент прогресса показывает, какая часть работы выполнена относительно ее общей длительности. Цвет работы на календарной сетке различается в зависимости от процента выполнения работы.
Отображение прогресса включается при настройке календарной сетки диаграммы Ганта, подробнее в разделе Настройка параметров работ на календарной сетке.
Особенности и ограничения:
- в неактуальной версии прогресс отображается на основе сохраненных настроек и данных;
- изменение сроков работы не влияет на значение прогресса;
- изменение прогресса не влияет на изменение статуса работы;
- прогресс не влияет на расчет критического пути.
Изменение процент выполнения работы
Изменение прогресса доступно только в актуальной версии диаграммы, подробнее в разделе Версии диаграммы Ганта. У пользователя должны быть права на редактирования атрибута прогресс (процент выполнения работы).
Чтобы изменить процент выполнения работы, на календарной сетке диаграммы переместите бегунок вправо или влево. Значение прогресса при отображении округляется до целых в меньшую сторону. Чтобы изменения остались на диаграмме Ганта, сохраните версию диаграммы Ганта.

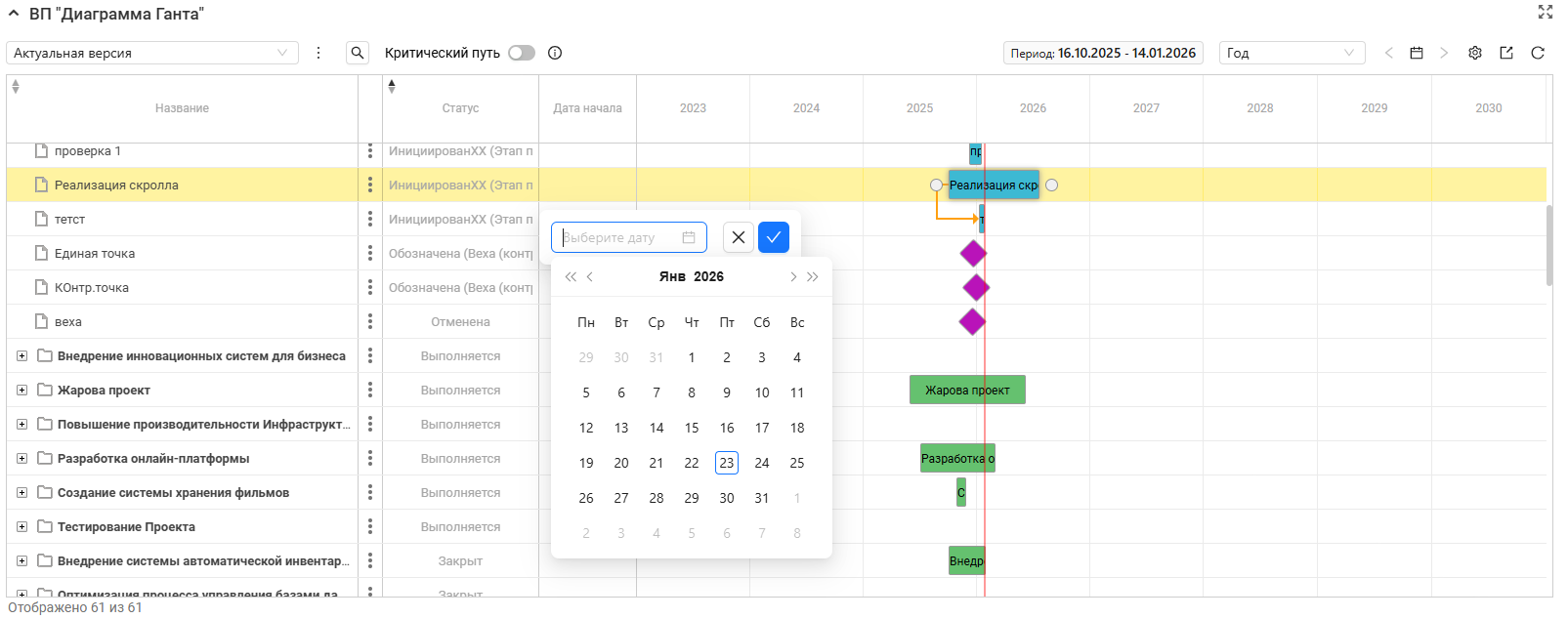

Изменение сроков работы на форме редактирования
Календарная сетка диаграммы Ганта.
Чтобы изменить срок работы, на календарной сетке диаграммы Ганта дважды нажмите на название работы, на форме редактирования работы измените сроки начала и окончания работы и нажмите Сохранить.
Информация о сроках работы будет обновлена.
Изменение сроков и продолжительности работы на календарной сетке диаграммы
Календарная сетка диаграммы Ганта.
Чтобы увеличить или уменьшить предустановленный период выполнения работы в соответствии с корректировкой дат начала и окончания, потяните края полосы задачи на нужные даты.
Чтобы изменения сроков работы не были утеряны, сохраните текущую версию диаграммы как актуальную. Подробное описание работы с версиями диаграммы приведено в разделе Версии диаграммы Ганта.
Изменение сроков работы с сохранением продолжительности
Календарная сетка диаграммы Ганта.
Чтобы изменить сроки работы с сохранением ее продолжительности, потяните всю полосу задачи на нужную дату.
Если нужно массово изменить сроки у выбранных работ, нажмите клавишу Ctrl, выделите необходимые работы и переместите их на нужную дату, используя инструмент Drag and drop.
Доступно только горизонтальное массовое перемещение сроков работы.
